SMT回流焊模块式氮气发生器厂家:小气量现场制氮的供应商核验要点

2小时前

为SMT回流焊选择模块式氮气发生器厂家,不能只比较报价、最高纯度和设备外形。

采购真正需要核验的是:供应商能否根据回流焊炉的实际工况完成选型,能否说明设备能力的适用条件,能否交付完整的供气系统,以及设备投入运行后由谁负责调试、维护和扩容。

尤其是小气量现场制氮项目,选型余量通常没有大型集中供气系统那么宽。一旦流量、纯度、压力或压缩空气条件判断错误,设备可能在正常工况下勉强可用,却无法覆盖开机、高负荷生产或多条产线同时用气的情况。

第一步:先确认供应商是否真正理解SMT回流焊用氮

“用于SMT回流焊”不是完整的选型条件。

不同回流焊炉的氮气接口、耗气量和工艺要求可能不同。即使是同一型号设备,生产节拍、氧含量设定和运行方式变化后,实际用气需求也可能发生变化。

在推荐氮气发生器前,供应商至少应询问:

  1. 回流焊炉的品牌、型号和数量;

  2. 单台设备及全部设备的正常流量和峰值流量;

  3. 设备厂家或工艺文件要求的氧含量或氮气纯度;

  4. 氮气入口压力、露点及洁净度要求;

  5. 每天的运行班次和连续运行时间;

  6. 多台设备是否会同时启动或同时高负荷运行;

  7. 现场压缩空气的压力、流量和品质;

  8. 电源、通风、管路和安装空间;

  9. 停气对生产的影响;

  10. 未来是否计划增加回流焊炉或生产线。

如果供应商只问“需要多少纯度”,随后立即给出型号和报价,这份选型依据通常还不完整。

第二步:核验流量和纯度是否能够同时达到

氮气发生器的流量和纯度不是两个互不相关的参数。

对于PSA变压吸附设备,提高氮气纯度后,有效产气量和压缩空气需求可能随之变化。具体关系取决于设备设计、配置和运行方式。因此,采购人员不能把某个宣传页上的“最大流量”和“最高纯度”直接组合成设备的实际工作点。

核验供应商时,可以要求对方明确:

  • 报价对应的氮气纯度或残氧条件;

  • 在该条件下能够持续提供的有效流量;

  • 流量数据对应的入口压力和环境条件;

  • 正常工况与峰值工况分别如何满足;

  • 数据来自规格书、检测记录还是计算结果;

  • 工况变化后,流量和纯度将如何调整。

如果一份方案只写“最高纯度99.999%”和“最大流量”,却没有说明两者能否在同一工况下实现,就不能据此完成采购判断。

第三步:确认“小气量”到底有多小

小气量不是一个固定的设备参数。

对一条短时间运行的试产线和一条每天连续运行的量产线来说,即使瞬时流量接近,设备配置、储气需求和备用方案也可能不同。

采购前应把小气量需求进一步拆开:

核验项目 需要确认的问题
正常流量 设备稳定生产时持续需要多少氮气
峰值流量 开机、切换工艺或多台设备同时运行时是否出现流量上升
连续性 每天运行几小时,是否跨班次连续用气
波动范围 用气量是否随产品、节拍或设备数量变化
扩产计划 后续是否增加回流焊炉或其他氮气使用点
备用要求 设备维护或停机时是否允许中断供气

如果目前没有实测数据,可以先查阅回流焊炉说明书,或向设备厂家确认推荐流量和接口条件。不能直接拿其他工厂或其他炉型的数据替代。

第四步:核验模块化是不是实际可扩展

“模块化”不能只看设备外观,也不能只看宣传名称。

真正与采购有关的是:后续增加用气量时,原有设备能否继续使用,新增模块如何接入,控制系统是否支持,现场是否预留了压缩空气、管路、电源和安装空间。

建议向供应商确认:

  • 模块是否可以独立运行和维护;

  • 扩容时是否需要更换原有主机;

  • 控制系统能够管理多少模块;

  • 扩容后压缩空气系统是否仍有余量;

  • 原有空气处理和储气配置是否需要调整;

  • 扩容期间是否需要停止供气;

  • 新旧模块如何进行运行协调;

  • 扩容后的性能如何检测和验收。

如果供应商只能说明“以后可以加模块”,却无法解释气源、控制、管路和验收条件,这项扩展能力还没有被完整证明。

第五步:不要把主机参数当成整套系统能力

现场制氮需要的不只是氮气发生器主机。

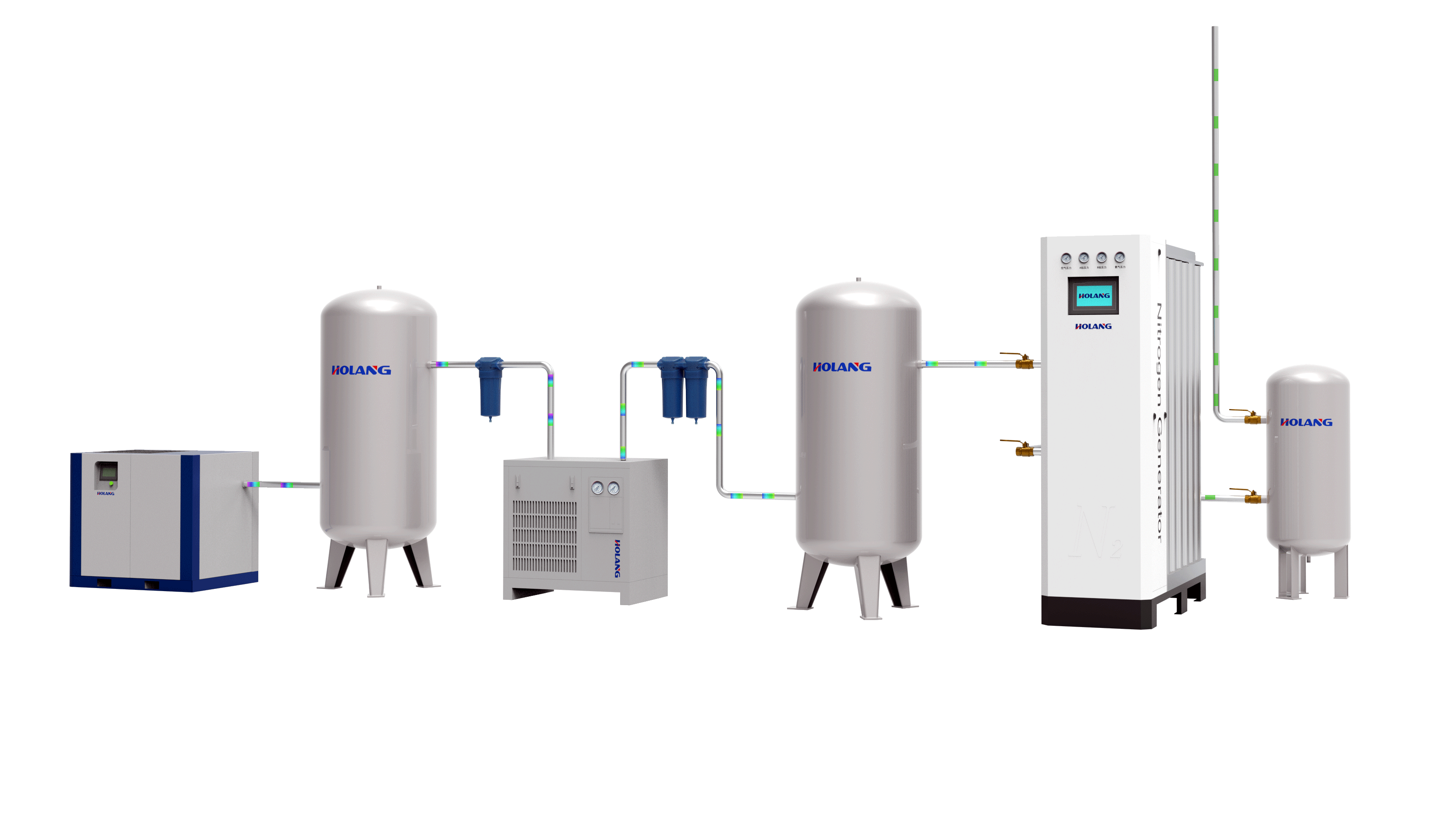

完整方案可能涉及空压机、空气储罐、过滤和干燥设备、氮气储罐、流量与纯度监测、管路、阀件、电源、通风以及备用供气。具体配置应根据现场已有条件和工艺要求确定。

核验供应商方案时,应明确报价边界:

系统部分 核验内容
压缩空气 所需压力、流量、品质及现场余量
空气处理 过滤、干燥及排水要求
氮气发生器 对应纯度下的有效流量和出口压力
缓冲与储气 是否配置、容量依据及布置条件

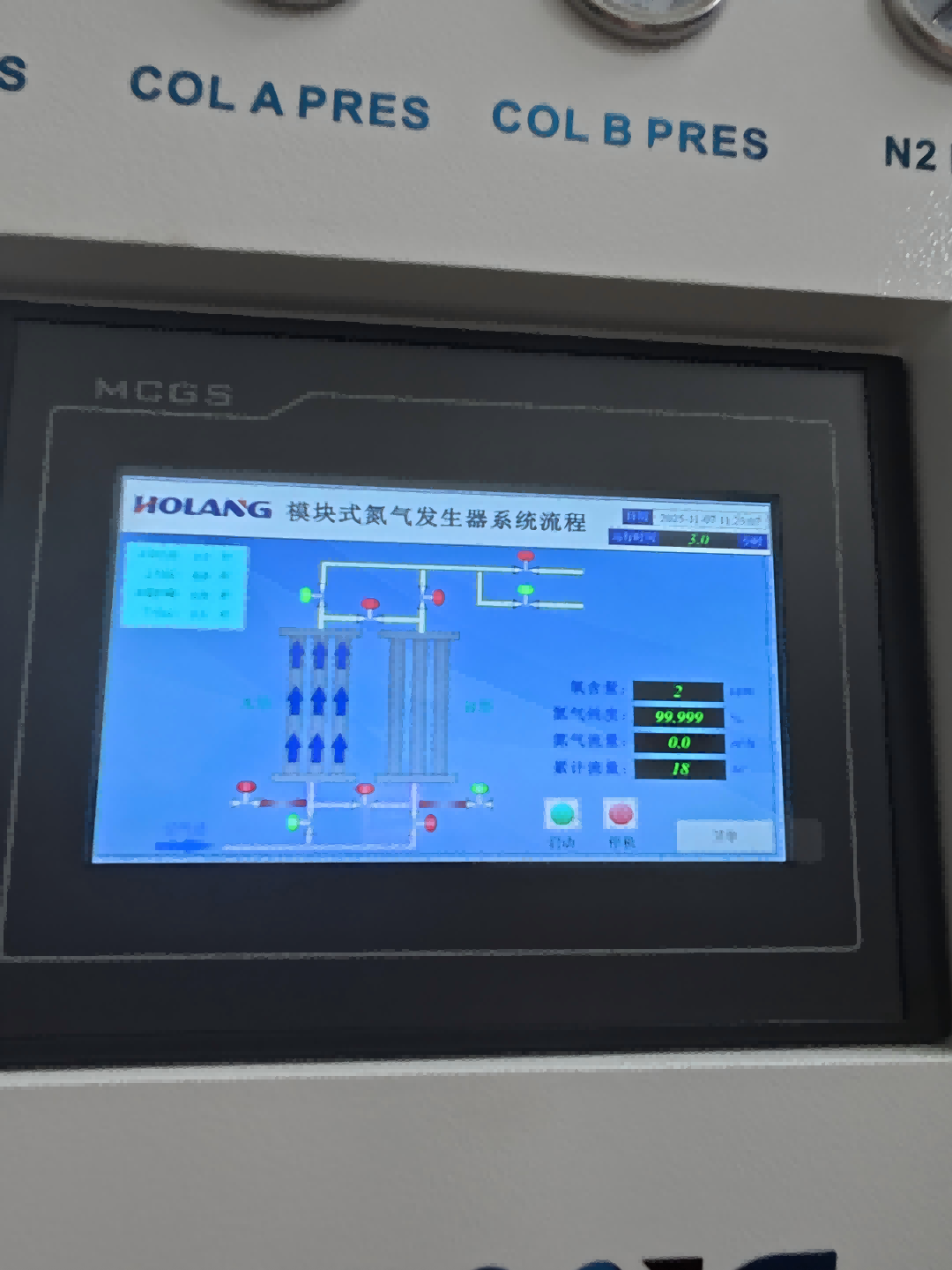

检测与控制 流量、压力、纯度监测及异常报警
管路接口 供货边界、材质、口径和安装责任
安装调试 到货、就位、接管、开机和参数设定由谁负责
备用气源 是否需要,如何切换,能够支持多长时间
验收 在什么工况下检测,记录哪些数据

主机功率也不能直接写成整套供气系统的能耗。比较运行成本时,应把压缩空气、空气处理、氮气发生器及其他配套设备放在同一计算边界内。

第六步:要求供应商给出可执行的验收条件

“设备能产氮”不等于项目已经完成交付。

采购合同或技术协议中,至少应明确以下验收内容:

  • 验收时的氮气流量;

  • 对应的纯度或氧含量;

  • 出口压力及允许波动;

  • 露点和洁净度要求,如工艺确有要求;

  • 连续运行的测试时间;

  • 测量仪表及其状态;

  • 测试时的压缩空气条件;

  • 数据记录方式;

  • 未达到约定指标时的处理办法。

这里有个容易忽略的问题:验收条件必须与报价选型时的工况一致。如果报价按一种纯度和入口条件计算,验收时又换成另一组条件,双方很容易对设备能力产生争议。

第七步:核验维护责任和停气安排

小气量设备不代表可以忽略维护。

过滤器、干燥设备、阀件、传感器以及其他部件都有各自的检查和维护要求。供应商应说明维护项目、周期依据、耗材范围、操作条件和服务响应方式。

采购前可以要求对方提供:

  • 日常点检项目;

  • 定期维护项目;

  • 建议备件和耗材清单;

  • 维护是否需要停机;

  • 常见报警的处理方法;

  • 远程支持和现场服务的责任边界;

  • 扩容或工况变化后的重新确认方式。

对于停气损失较高的产线,还应提前判断是否需要瓶装氮、液氮或其他方式作为备用。备用气源不是所有项目的固定配置,应根据维护方式、允许停机时间和生产连续性确定。

第八步:核验供应商身份和资料是否一致

“厂家”“代理商”“系统集成商”和“安装服务商”承担的责任可能不同,本身没有绝对优劣。关键是角色和责任必须说清楚。

采购人员可以核验:

  1. 签约、开票和收款主体是否一致;

  2. 产品品牌、铭牌、规格书和报价主体是否对应;

  3. 设备由谁生产,系统由谁集成;

  4. 安装、调试、培训和售后分别由谁负责;

  5. 引用的认证、专利和检测资料是否能对应到具体主体和产品;

  6. 案例是否获得授权,或是否经过真实脱敏;

  7. 技术方案的版本、日期和适用工况是否清楚;

  8. 售后联系方式和响应范围是否写入文件。

供应商无法公开客户名称,并不等于没有交付经验;工业项目经常涉及保密要求。但如果案例中的设备型号、运行年限、节省比例和使用结果都无法提供任何可核验依据,就不应把它当作采购证据。

第九步:报价比较必须统一口径

两家供应商的总价不同,不一定代表设备价格差异。

报价中可能包含不同的供货范围、纯度条件、流量口径、空气处理配置、检测仪表、安装服务和备用方案。采购人员应先统一以下条件,再比较价格:

  • 相同的氮气纯度或氧含量;

  • 相同的有效流量;

  • 相同的出口压力;

  • 相同的运行时间;

  • 相同的入口空气条件;

  • 相同的供货边界;

  • 相同的安装和调试责任;

  • 相同的质保和维护范围;

  • 相同的验收方法。

如果计算长期成本,还应加入电力、压缩空气、耗材、维护和备用气源。缺少实际用气数据时,可以比较方案结构,但不宜直接承诺具体节省比例或回收周期。

哪些情况不应急着确定厂家?

出现以下情况时,建议先补充工况,而不是立即比较报价:

  • 回流焊炉实际用气量不清楚;

  • 工艺要求的氧含量、压力或露点没有确认;

  • 只知道平均流量,不知道峰值流量;

  • 现场压缩空气条件不清楚;

  • 未来扩产计划尚未确定;

  • 停气损失和备用方案没有评估;

  • 各供应商的报价边界明显不同;

  • 方案中的参数没有规格书或技术文件支持。

工况不清楚时,报价越精确,越容易给人一种已经完成选型的错觉。

HOLANG的NPL系列可以怎样核验?

HOLANG公开的NPL系列产品资料显示,该系列采用PSA变压吸附技术,公开氮气纯度范围为95%~99.999%,采用模块化独立结构,并列出了压缩空气品质、进气压力、出口压力和工作环境等条件。

这些公开信息可以用于初步判断产品边界,但不能替代具体项目选型。SMT回流焊项目仍需根据流量、纯度或氧含量、压力、露点、连续运行时间、压缩空气条件和扩容计划确认配置。

需要注意的是,并非所有SMT产线都固定适合NPL系列。用气量很小、运行时间较短、现场没有合格压缩空气,或者没有长期使用计划时,都应先比较其他供气方式或设备配置。

采购前可以直接使用的核验清单

向候选供应商询价前,建议准备:

  • 回流焊炉型号及数量;

  • 正常流量和峰值流量;

  • 氧含量或氮气纯度要求;

  • 压力、露点和洁净度要求;

  • 每天运行时间及班次;

  • 现场压缩空气参数;

  • 安装空间和管路条件;

  • 当前供气方式及相关费用;

  • 允许停气时间;

  • 备用气源要求;

  • 未来扩产计划;

  • 期望的验收方法。

要求候选供应商在同一份工况表上提交方案,采购人员才能有效比较设备能力、供货范围、验收条件和长期成本。

如需核对SMT回流焊小气量现场制氮工况,可将上述信息提交给HOLANG,由技术人员根据实际条件确认是否适合采用模块式氮气发生器,并进一步核对配置边界。
